Пеноблок и
связующие материалыВозведение стен
осуществляется однорядной кладкой
пеноблоков шириной 300 мм.
При такой кладке, для соединения пеноблоков между собой используется
специальная
сухая смесь (клеевой состав), так как толщина шва (горизонтального и
вертикального) должна быть не менее 4 мм. В случае применения ЦПР (цементно-песчаного раствора),
соединительные швы будут образовывать мостики холода, что отрицательно
скажется
на теплопроводности стен – при кладке блоков с помощью ЦПР
теплопроводность
стен увеличивается с 0,14 Ккал/м² °С до 0,25-0,30 Ккал/м²
°С. Облицовка
стен- кирпич
облицовочный
- ЦПР (М150)
Способ кладки
пеноблока
Однорядная
(кладка блоков выполняется рядами) Далее мы с
вами шаг за шагом пройдем небольшой урок из
практического опыта устройства стен их пеноблоков.
Кладка стен начинается с раскладки пеноблоков (далее,
просто блоков) первого ряда по всему периметру

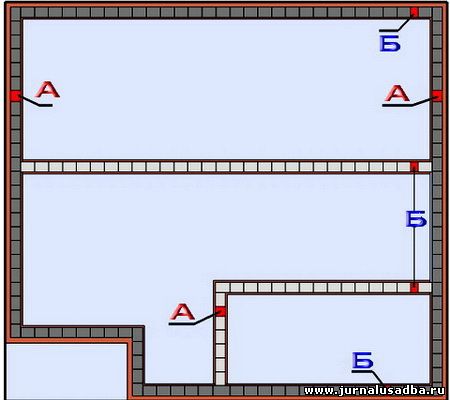

фундамента. Схема раскладки блоков:
А – места установки блоков длиной 30
см Б – места установки
блоков длиной 20 см Для экономии
стенового материала блоки Б можно составлять
из двух обрезков длиной по 10
см полученных при обрезке цельных блоков по длине 30 см (блок
А). Обрезку блоков можно делать при помощи
бензо-
электропилы, ручной ножовкой с твердосплавным
зубом.
Перед тем как приступить к расстилке клеевого раствора и
кладке блоков, необходимо от внутреннего края фундамента сделать отступ 5
см и нанести ровную линию
разметки с помощью шпагата или мелом. После чего
на очищенную и слегка смоченную поверхность

цоколя с помощью совка расстилается клеевой раствор толщиной 6-7 мм и
шириной 30 см, длина расстилаемого
клеевого раствора должна быть не более длины двух блоков (примерно 80
см, максимум 85 см). Приготовление клея на основе сухой
смеси: - на 25
кг сухой смеси расходуется 5,5-6 литров воды (оптимальная
консистенция клеевой массы для укладки
пеноблока)
- «живучесть» клея составляет в среднем 3 часа
При толщине
шва 4 мм, расход готового клея составит примерно
5,5 - 6 кг/кв. м.
При установке угловых блоков необходимо тщательно
выверять горизонтальность и вертикальность установки блоков с помощью
строительного уровня, так как дальнейшая порядовая кладка блоков будет
осуществляться относительно угловых – блоков. Выравнивать блок можно с
помощью тяжелого молотка (желательно с прорезиненным бойком), аккуратно
ударяя
в точки блока, которые имеют перекос, чем производится выравнивание
блока.
После установки угловых (маячных) блоков А, между ними
натягивается шпагат (В), по которому будет осуществляться контроль
горизонтальности и вертикальности укладки блоков. Для крепления шпагата,
на
угловые блоки устанавливается угловая
скоба-причалка (Б) для крепления одновременно двух шпагатов, крепление
скобы-причалки осуществляется с помощью саморезов по металлу.
Кладка
блоков второго ряда осуществляется следующим
способом:
Возможные
неровности поверхности блоков первого ряда

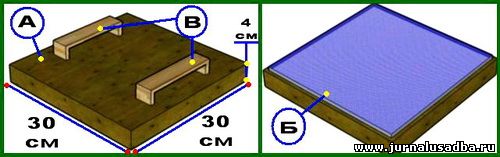

выравниваются с помощью шлифовальной доски (А) на площадку которой
набита
мелкая сетка (Б), доска имеет форму квадрата и две ручки (В), что
позволяет
производить шлифовку поверхности блоков, как в прямолинейном, так и в
круговом
движении. После подготовки поверхности на поверхность
пеноблоков
наносится клеевой раствор по такому же принципу, как и при укладке
первого ряда. Укладываются угловые (маячные) блоки, перпендикулярно
угловым блокам первого ряда, с перевязкой вертикального шва кладки.
Таким способом выполняется кладка остальных рядов стен
дома, до установки временных оконных

коробок. Перевязка внутренних стен с несущей стеной
дома
Внутренние несущие стены (А) возводятся одновременно с
наружными стенами дома (Б), что обеспечит надежную перевязку в местах
соединения стен -1-ый ряд (В) простенка (А), 2-ой ряд (Г) стены дома
(Б).

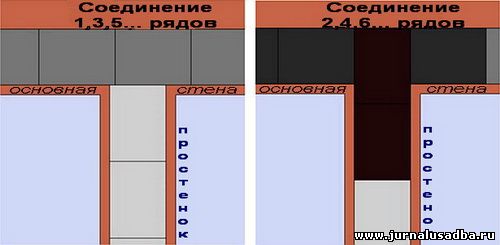

На схеме
отображено соединение четных и нечетных рядов
простенков с основными стенами дома. Установка
временных оконных коробок

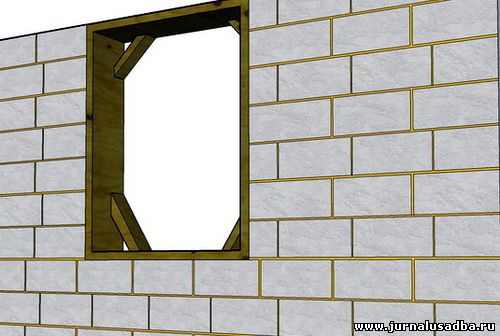

Установка оконных и дверных коробок (Б) осуществляется
непосредственно в процессе возведения стен, вертикальность и
горизонтальность
установки коробок контролируется с помощью отвеса.
Облицовка стен из
пеноблока
После укладки пяти рядов блоков возводится 14 рядов
кладки из керамического облицовочного кирпича, толщиной стен ½ кирпича,
способ
кладки такой же, как и у кладки блоков. Расстояние от стен дома – 3
см.
Между пятым и
шестым рядом блоков устанавливаются
пластины (А), толщиной до 3 мм,
чтобы ЦПР (Б) полностью скрывал пластину. Длина пластин должна достигать
½
кирпичной (облицовочной) стены и ½ основной стены дома. Установка
пластин

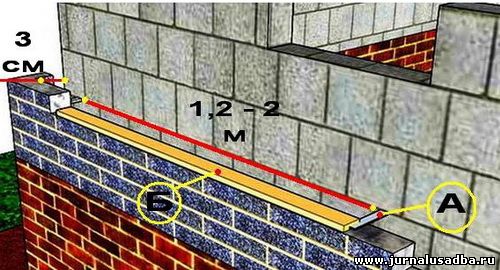

осуществляется примерно через каждые 1,2-2 м по длине стен и через 1 м
по высоте. Устройство перемычек из монолитного бетона
над оконными и
дверными проемамиДля
устройства перемычек
потребуется: - Уголок L=45
- Арматура ø8мм
- Армирующая сетка
- Доски для опалубки толщиной 25 мм
- Бетонная смесь (М100)
- ширина перемычки составляет 35 см
- на основную стену (А) и облицовочную стену (Б)
укладываются уголки (В), внутренним углом по направлению друг к другу

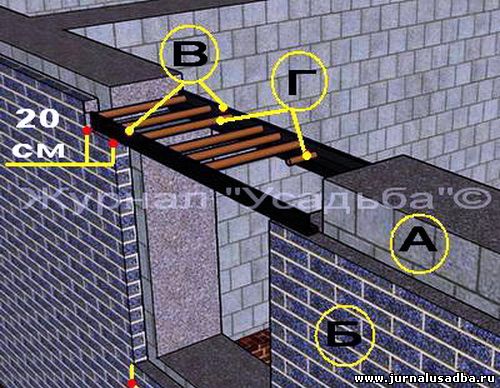

- на уголки укладывается поперечная обвязка из арматуры
(Г), расстояние между прутками арматуры 8-10
см

- сверху перемычки укладывается армирующая
сетка (А)
сверху
армирующей сетки укладывается арматура (Г) для
продольного армирования
перемычки с боков стен
устанавливается опалубка из обрезных,
строганных досок (А), доски соединяются с помощью стальной стяжки (Б) и
фиксируются гайками (В) так же стяжки служат опорой для опалубки. На
стены
уложить соединительные пластины
(Д) когда укладка

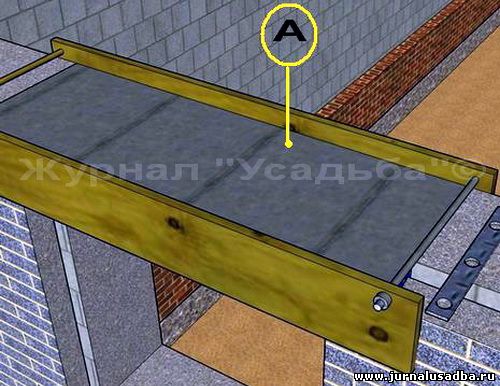

бетона (А) завершена, его необходимо тщательно
утрамбовать, а поверхность выровнять и проконтролировать
горизонтальность с
помощью строительного уровня
- после того, как бетон застыл (минимум 36
часов), можно
продолжать работу по возведению
стен.
Завершение
пенобетонной кладки
в последнем
(верхнем) ряду кладки стен дома, необходимо
оставить место (А) для укладки потолочных
балок место установки

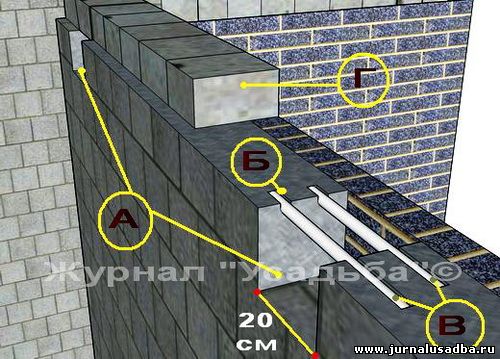

потолочной балки ½ длины пеноблока20
см - для устройства перемычки необходимо сделать
в блоках
углубления, в которые укладывается арматура
(В)ø10 мм (глубина пазов (Б) в блоках должна обеспечивать укладку
арматуры заподлицо с поверхностью
блока)
- финализировать кладку стены нужно только после укладки
потолочных балок, укладку блоков (Г) осуществлять, как показано на
рисунке
(верхняя связка стен – основная +
облицовочная).
|
